头屯河楼庄子水库工程建设已完成2019年投资计划任务

添加日期:2019年12月20日  文章来源:新疆维吾尔自治区水利厅官网

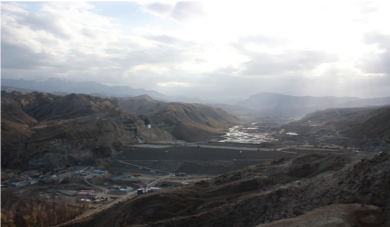

进入10月下旬,头屯河楼庄子水库工程所在地区气温升降不定,各参建单位冒着冷热交加的恶劣天气,抓紧做好工程建设的最后冲刺。截止目前工程永久征占用土地手续及草原征占用手续已全部提交自治区国土资源厅及自治区林草局,完成临时用林地、草地的续用手续,库周牧道工程已全部完成。

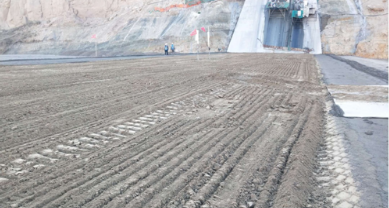

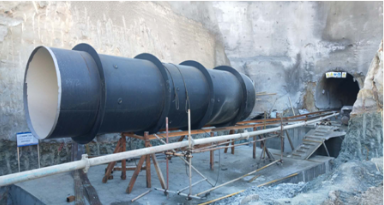

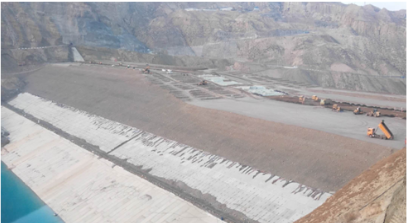

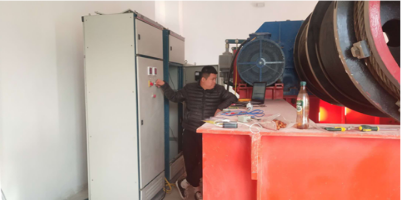

        粘土心墙坝工程大坝基础灌浆全部完成,坝体填筑至1380.0m高程,上游混凝土护坡面板浇筑至1360m高程,下游混凝土网格梁及预制六棱板护坡铺设完成至1345m高程,新增右坝肩锚索、帷幕灌浆正在施工;引水洞工程洞身混凝土衬砌、事故闸井混凝土衬砌、出口泄槽段及挑坎段混凝土衬砌全部完成;溢洪洞工程洞身混凝土衬砌、出口泄槽段及挑坎段混凝土衬砌全部完成;粘土心墙坝已完成80%监测仪器的安装工作,引水洞已完成65%监测仪器的安装工作,溢洪洞已完成90%监测仪器的安装工作,视频监控已完成50%监控设备的安装工作,水情监测已完成50%监测设备的安装工作。已完成今年1.4亿元投资的建设任务。2019年楼庄子水库工程建设按期完成全年计划任务,为2020年下闸蓄水打下了坚实的基础。
